日前,美国首个商业规模海上风电场——Vineyard Wind 1已完成首套风机基础的安装,标志着这个历经波折的项目踏上正轨。

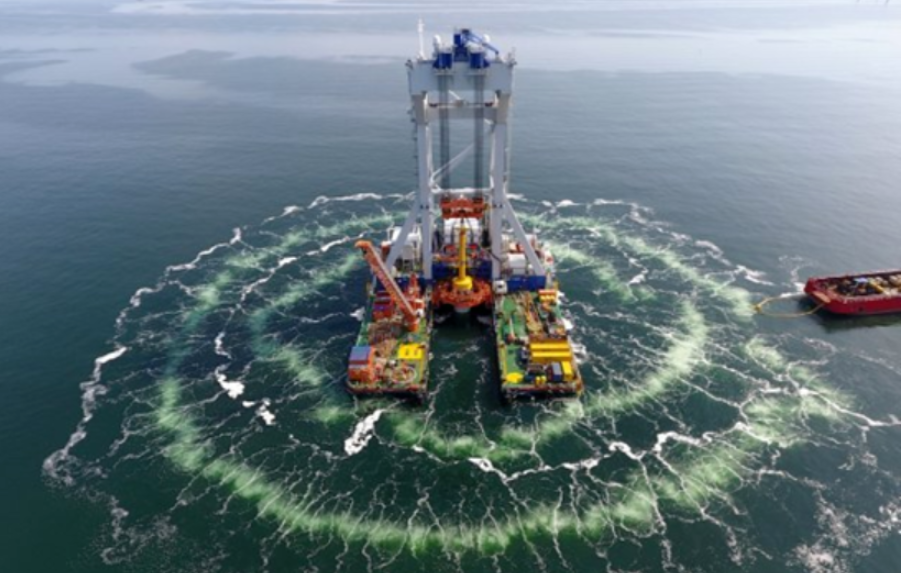

DEME的专业安装船Orion负责本项目的风机基础安装。所使用的单桩基础由EEW在其德国罗斯托克工厂内制造,单根重量1895吨。

安装过程中,海上支持船(OSV)Atlantic Oceanic和Northstar Navigator负责部署气泡幕,以降低安装过程中产生的噪音。

Vineyard Wind 1项目位于Martha’s Vineyard海岸外15公里处,规划装机容量800MW,将安装62台GE Haliade-X 13MW风机。


作为美国首个商业规模海上风电场,Vineyard的开发过程一波三折。

2018年5月,Vineyard项目在马萨诸塞州能源部门和电力公司组织的竞标中胜出,正式开始开发工作。

2018年12月,开发商选择三菱维斯塔斯作为风机首选供应商,机型为V174-9.5MW风机。


此后,项目因环保审批问题,一再延期。2020年10月,开发商与三菱维斯塔斯签订的首选风机供应商协议过期。2020年12月,开发商重新选择GE为首选风机供应商。

2022年6月,GE在与西门子歌美飒的专利权案中败诉,GE是否还能为Vineyard供应Haliade-X风机,打上了问号。

2022年9月,法院裁决,禁止GE在美国制造、使用、出售、进口或安装Haliade-X海上风机,但Vineyard项目不在禁令范围内,项目得以继续实施。

开发商计划在今年年底前实现首批并网。

除了Vineyard Wind 1海上风电场,美国目前在建海上风电场还包括South Fork项目(132MW),预计今年下半年投产。


免责声明:凡注明来源本网的所有作品,均为本网合法拥有版权或有权使用的作品,欢迎转载,注明出处。非本网作品均来自互联网,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。
反对 0
举报 0
收藏 0
打赏 0
同类
四川甘孜:规划五大清洁能源基地,光伏装机力争20GW
近日,四川省甘孜州清洁能源发展大会在道孚县召开。为加快打造国家重要清洁能源基地,全面推进清洁能源高质量发展,甘孜州制定出台了《甘孜州全面推进清洁能源高质量发展的意见》(以下简称《意见》)。《意见》提出

0评论2023-07-05458

新疆:上半年风、光新增超7GW,全年预计18GW
据报道,2023年上半年新疆新增新能源并网装机容量达到701.7万千瓦,同比增长10.5倍,创历史新高。其中,光伏新增3.382GW,风电新增3.635GW。从全疆14个地州市来看,昌吉回族自治州、乌鲁木齐市、阿克苏地区,位居全

0评论2023-07-05434
